Готов ли Змеиногорск к зиме?

Сегодня этот вопрос мы задали Валерию Удалкину, заместителю главы администрации Змеиногорского района по оперативной работе.
Вот что он нам рассказал:

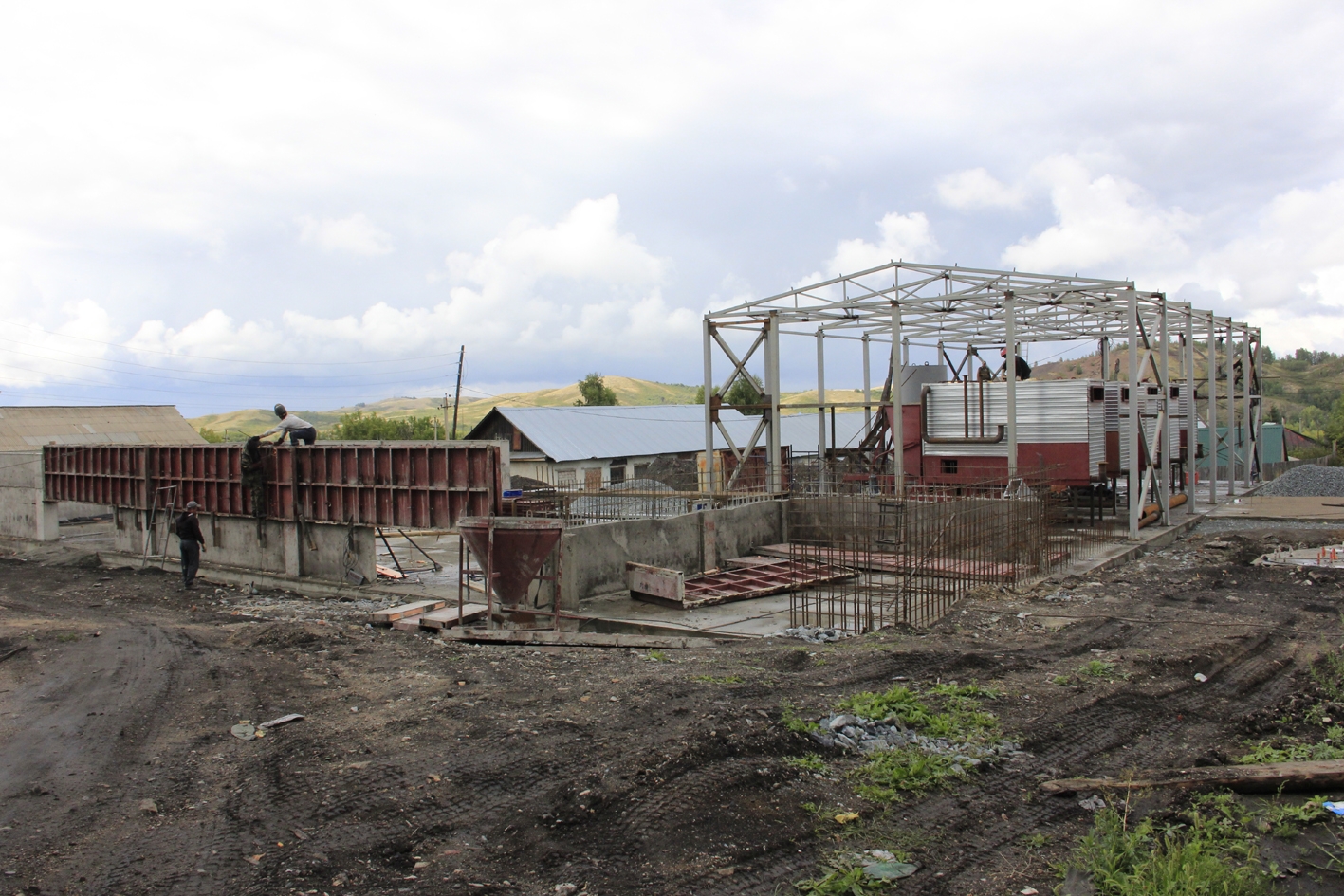

- Начну с новых модулей. Котельная № 17, модуль будет отапливать потребителей тепла 16 и 17 котельных. Она на 70% готова к отопительному сезону. К 15 сентября она будет готова.
Котельная № 10 (объединяет 6 котельных). Готовность по данным организации -подрядчика – 50%. Будет сдана к 30 сентября.
Котельная № 3. 30% готовности.
Котельная № 12 (больница) – 80% готовности.
Котельная № 5 (Лелеснова), - 50% готовности. Идет монтаж котла.
Котельная № 19 (пл. Разведчиков). Работы не начаты.
Котельная № 8 (ул. Заречная). Проведена ревизия, к началу сезона будет работать.
Котельная № 14 – готова полностью.
Теперь о трассах. Новые внутриквартальные трассы готовы на 70%. Магистральные – примерно также. Врезки должны быть произведены до 30 сентября.

Предлагаем нашим читателям запомнить эти даты и потом отследить как нас будут отапливать с начала отопительного сезона.
